标题:百度是万能的,来看轨道交通5号线最新规划
1楼:西饭发布时间:2012-8-4 20:29:30
[url=http://baike.baidu.com/view/8157468.htm]http://baike.baidu.com/view/8157468.htm[/url]不晓得是不是真的个[emm19]求证实!!
2楼:西饭发布时间:2012-8-4 20:29:53
3楼:西饭发布时间:2012-8-4 20:31:36

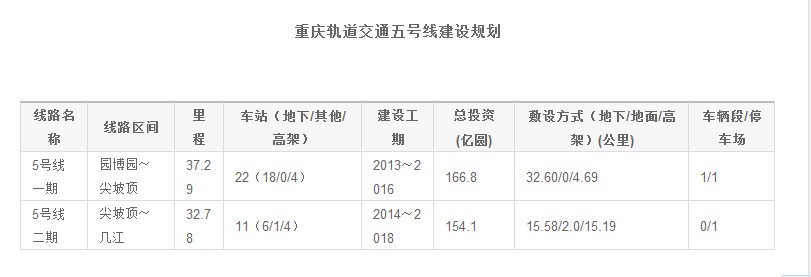

有图有真相
4楼:西饭发布时间:2012-8-4 20:34:42

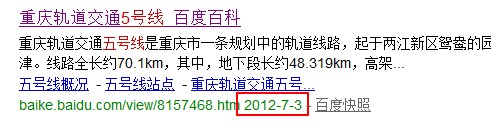

注意看时间 是7月3号才修改的 难道轨道集团要给江津一个惊喜?[emm19]
5楼:西饭发布时间:2012-8-4 20:38:36
6楼:游客发布时间:2012-8-4 20:47:29
我觉得,这个事情,时间太长了,一起才开始动工,二期慢慢等。。,而且有可能变化。二期最快修,起码2025年!
7楼:炻頭橼~发布时间:2012-8-4 20:58:10
真的好席希望呀,江津要融入主城必须要把交通定位在第一线。政府的工作要加强 要深入呀,该到位的一定要到位。[em2][em2]
8楼:农村人发布时间:2012-8-4 21:20:43
9楼:木子日月发布时间:2012-8-4 22:39:05
为了卖房子,又来吹轨道交通,已不是什么新闻了,没有轨道交通就不出门了?
10楼:游客发布时间:2012-8-4 23:33:53
11楼:cjbyrj发布时间:2012-8-5 0:40:54
不着急 只要规划了 就有盼头----前提是首长不能换来换去
12楼:zxlhl8发布时间:2012-8-5 6:46:31
13楼:偶尔关心发布时间:2012-8-5 11:14:30
楼主你错了,百度里的内容只要有任何一个人修改了任何一个地方,都会显示最新的更新时间
14楼:游客发布时间:2012-8-5 12:39:29
15楼:游客发布时间:2012-8-5 12:40:08
16楼:kong发布时间:2012-8-5 12:44:21
从规划项目中的建设工期安排上看,我市还将建设的8条新线: 4号线一期海峡路到唐家沱东段,共计14.97公里,建设工期为2016~2020年;
     5号线一期园博园至跳蹬段,共计31.88公里,建设工期为2013~2017年;
     环线奥体中心—重庆北站—奥体中心,共计50.47公里,建设工期为2012~2020年;
     6号线支线一期礼嘉至会展中心北,共计12.2公里,建设工期为2010~2012年;
     6号线支线二期会展中心至沙河坝,共计13.71公里,建设工期为2016~2020年;
     9号线一期站西路至服装大道,共计28.23公里,建设工期为2015~2019年;
     9号线二期服装大道至花石沟,共计10.77公里,建设工期为2016~2020年;
     10号线兰花路至王家庄,共计44.69公里,建设工期为2014~2018年。

[size=6][color=red]这是7月20号的新闻[/color][/size]
[ALIGN=right][COLOR=#000066][本贴已被 作者 于 2012年08月05日 12时44分52秒 编辑过][/COLOR][/ALIGN]
17楼:何沿达发布时间:2012-8-5 20:40:24
18楼:黄跃发布时间:2012-8-8 23:52:46
重庆轨道交通五号线工程、环线工程、三号线北延伸段工程、一号线西延伸段工程勘察设计总承包(第二次)招标公告
招标公告编号:29273









 [2011-9-6]









重庆轨道交通五号线工程、环线工程、三号线北延伸段工程、一号线西延伸段工程勘察设计总承包(第二次)
招标公告
(招标编号:HD-FW-1103)
1. 招标条件
本招标项目重庆轨道交通五号线工程、环线工程、三号线北延伸段工程、一号线西延伸段工程项目业主和招标人 为重庆市轨道交通(集团)有限公司,建设资金来自政府拨款和企业自筹。项目已具备招标条件,现对该项目的勘察设计进行公开招标。
2. 项目概况与招标范围
2.1  工程概况
重庆轨道交通五号线工程,起于两江新区鸳鸯的园博园,终点为江津。线路全长约70.1km,其中,地下段长约48.319km,高架段长约20.499km,地面段长约1.282km。共设车站33座,其中地下站24座,高架站8座,地面站1座;设大竹林停车场、中梁山车辆段,西彭停车场。设控制中心1座,主变电所4座。一期工程投资估算约180.7亿元;二期工程投资估算约162.87亿元。
重庆轨道交通环线工程,连接了线网中的大部分线路。线路全长约50.4km,其中高架段长约7.3km,地下段长约43km。共设车站32座,其中高架站3座,地面站1座,地下站28座。一期工程投资估算约118亿元;二期工程投资估算约192亿元。
重庆轨道交通三号线北延伸段工程,为轨道交通三号线向北延伸的一段线路。起于轨道交通三号线二期施工设计终点,止于保税港区,线路全长约9.935km,其中高架段长约7.205km,地下段长约2.55km,地面段长约0.18km。共设车站7座,其中高架站5座,地下车站2座,在环城北路站设停车场1座。投资估算约49亿元。
重庆轨道交通一号线西延伸段工程,起自重庆一号线大学城站后,终点为璧山站。线路全长约7.568km,其中地下段长约3.566km,地面段长约60m,高架段长约3.942km,沿线设2座高架车站,分别为尖顶坡站及璧山站。投资估算约34亿元。
(详见招标文件)
2.2  勘察设计周期
满足发包人对重庆轨道交通五号线工程、环线工程、三号线北延伸段工程、一号线西延伸段工程建设总体工期要求,最终以发包人批准的进度计划为准。
2.3  招标范围
重庆轨道交通五号线工程、环线工程、三号线北延伸段工程、一号线西延伸段工程勘察设计总承包招标范围包括:
(1)对工程进行设计总体技术协调及总包管理;
(2)工程的初测、定测、初勘、详勘等各个阶段的勘察工作;
(3)建设投资范围内各线路工程(含“P+R”、业态「含广告、商业、文化等」、已实施工程的改造及其他新线相关预留工程等)初步设计(含概算编制)、招标用图设计、施工图设计,并负责施工现场配合和后续服务。
(4)建设投资范围内工程的构(配)件及特殊配件(包括但不限于单轨指形板、支座等)的产品设计。
(5)相关主管部门和委托人有特殊要求的高架车站、车辆段单体建筑、站外主变电所和牵引变电所等重要建筑的外立面方案,必须委托由重庆市规划委员会及发包人认可的并具有相应设计资质和能力的专业设计单位进行专项设计。
(6)专业性较强的设计工作(包括但不限于特大型跨江桥施工图设计、主变电站及其外线路设计、人防工程设计、高切坡挡墙设计、钢结构设计、环境绿化设计、道路渠化设计、车站装修工程概念及施工图设计、通信系统之PIS等),必须委托专业设计单位进行专项设计。
(7)开展相关设计方案技术经济分析比选工作,必要时按发包人要求提供相关方案的效果图。
(8)车站装修施工图设计、钢结构施工图设计、综合管线及其相关专业管线施工图设计深度须满足直接施工和发包人的相关要求;如必要,利用新技术开展综合管线及其相关专业管线施工图设计。
(9)配合发包人开展相关线路工程的控制保护区内其他建筑方案的技术审核工作,以及与线路工程建设和运营相关的其他设计工作。
(10)发包人委托的拆迁还建等与本工程建设相关但不在设计费计费基数范围内的相关设计工作(另签补充协议约定)。
(11)因施工需要,本招标项目中需提前实施的节点工程设计包含在本次招标范围内。
(12)本项目中发包人已委托的先期开工节点工程的设计工作不在本招标范围,但纳入本项目的总体总包管理工作范围。
2.4  标段划分
本招标项目作为一个标段招标。
3.  投标人资格要求
3.1  本次招标要求投标人须同时具备以下资质条件,并具备类似工程勘察设计总承包业绩,且在人员、技术等方面具有相应的勘察设计能力:
(1)工程设计综合甲级资质或市政行业工程设计甲级资质或轨道交通工程设计专业甲级资质;
(2)工程勘察综合类甲级资质。
3.2  本次招标接受联合体投标。联合体投标须满足招标文件相关要求。
4. 招标文件的获取
4.1 该招标项目不需报名,按招标文件要求直接投标。招标公告自2011年9月6日发布至投标截止时间前,投标人可以登录重庆市工程建设招标投标交易信息网(http://www.cpcb.com.cn)直接下载招标文件、图纸、补遗等所有开标前发出的有关资料。不管下载与否都视为投标人全部知晓有关招标过程和所有事宜。在招标公告发布至投标截止时间期间,各潜在投标人应随时关注重庆市工程建设招标投标交易信息网(http://www.cpcb.com.cn)上发布的本项目的招标文件及相关修改内容。
4.2 招标文件每套500.00元, 投标人在递交投标文件时,向招标代理机构缴纳购买招标文件费500.00元,否则,招标人和招标代理机构有权拒收其投标文件。
5.  发布公告的媒介
本次招标公告同时在重庆市建设项目及招标网、重庆市工程建设招标投标交易信息网、重庆市轨道交通(集团)有限公司网上发布。
6.  联系方式
招标人:重庆市轨道交通(集团)有限公司
联系人:杨先生
联系电话:023-68002139
招标代理机构:重庆宏达招标代理有限公司
联系人:张先生
联系电话:023-63017862-966


19楼:一现天发布时间:2012-8-10 20:49:59
20楼:zzzzz125发布时间:2012-8-10 22:41:26
官方2020年之前规划早就把西彭到江津段删除了,不知道你们一天还在意淫些什么,实实在在干事吧!
